组建"三穿突击组 确保设备转场效率

2025-06-10 17:07

来源:中国网

分享到:
链接已复制
字体:

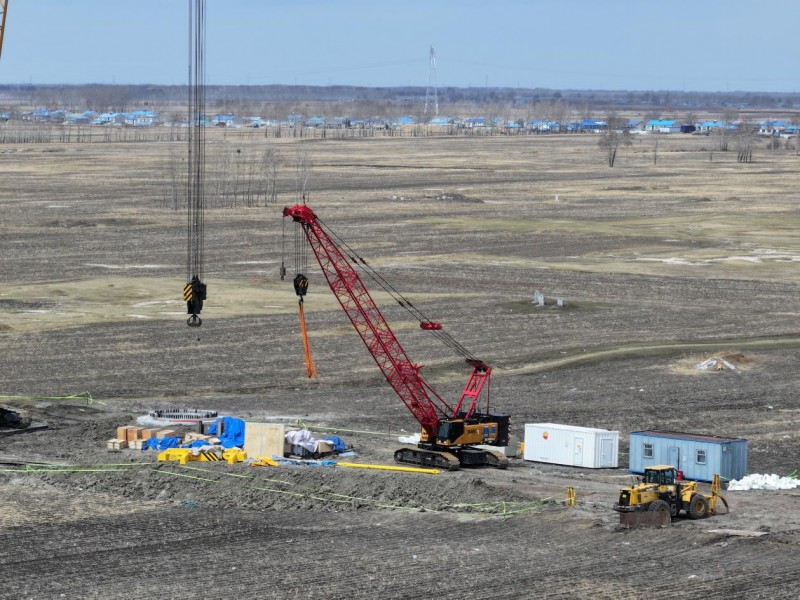

近日,由大庆油田工程建设公司油田事业部第十二项目部承建的林甸60万千瓦风电工程,是集团公司新能源战略布局的重点项目。面对复杂施工环境,项目部创新建立"三级联动"管理体系,采取"主标段+专业模块"施工组织模式,组建党员突击队实施重点突破。累计完成临时道路42条;桩基础施工完成53座;基础开挖完成35座;填芯垫层完成33座;锚栓锚板完成30座;承台浇筑完成28座,承台二次灌浆完成14座;风电机组吊装安装完成7座。针对施工堵点精准施策:成立协调专班解决征地难题,在受阻作业面实施"工序前移"策略,建立物资设备"红黄蓝"预警机制,保障作业面钢筋工、打桩机等资源及时到位。特别组建"三穿突击组",昼夜抢修因降雨受损道路,确保设备转场效率。

当前工程推进呈现三大特点:一是技术创新赋能,通过模块化预制、装配式施工使单台风机基础施工周期缩短;二是管理效能提升,运用项目日进度管理实现精准掌握施工进程及进度;三是党建生产融合,开展"党员先锋队"攻坚,极大的提发挥了党员带头的先锋模范作用。

项目部正按照"保安全、保质量、保进度"要求,重点突破征地协调、设备转场、雨季施工等难点,确保施工进度有序推进,截至本周,项目总体形象进度达26.22%,建设正全力推进中,为项目整体进度奠定基础。(王鹏)
